北京xx体育馆铝镁锰屋面安装重点分析及解决方案
2016-7-10 15:54:58
1、主次檩托定位安装重点分析及解决方案

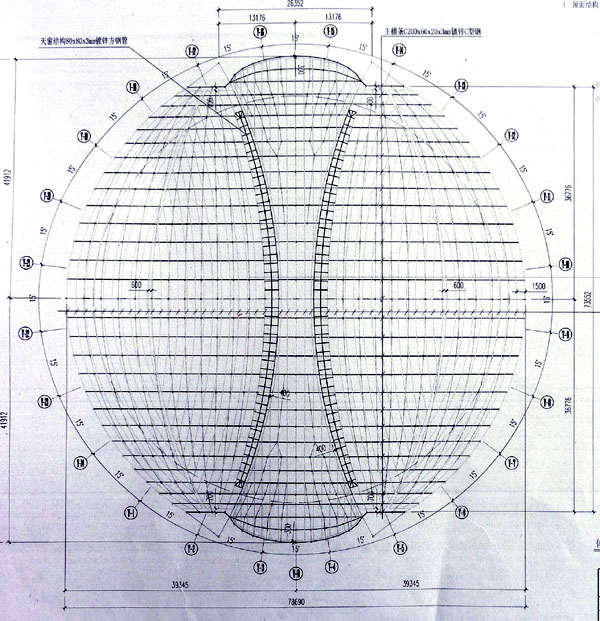

其难点在于主檩与次檩托板定位尺寸的设计。工程的最后效果是要达到底板、面板形成整体光滑或近似光滑的曲面。为此骨架的各点或各条曲线符合设计的要求,作为主要骨架的钢结构已经安装完毕,但是由于其在制作、安装等过程中不可避免地存在误差,为此只有通过檩条来调整各点,只有下层主檩条位置及次檩托达到设计要求后屋面的效果即满足要求,而檩条直接与次檩檩托的相应连接孔位置标高相关,因此下层主檩与次檩托的准确设计、制作、定位、安装为本项目的重点之一。
解决方案:在主体钢结构球形网壳静定后,通过测量的方法测定钢架有关部位的实际标高值,即测定出每榀桁架上主檩安装点的标高,比较设计模型上的相应值,设计确定相邻两榀桁架同一根主檩上所有檩托板连接孔位尺寸,出图加工,现场按设计图定位安装檩托板和檩条,并通过调整下层主檩使得各点的标高符合设计值,从而使径向的曲线能符合设计的效果,横向则“自动”根据相应位置的标高和檩条的走向来满足设计的效果。
2、彩钢压型底板的安装

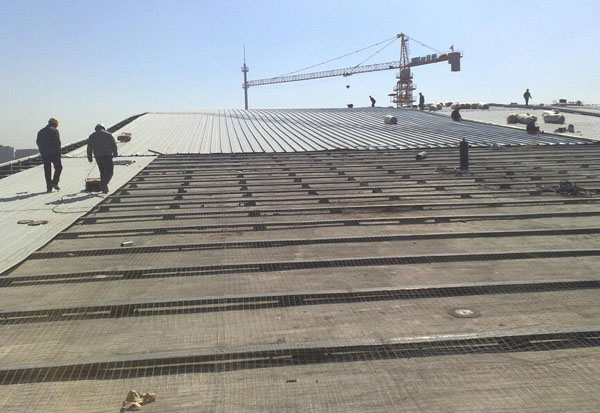

彩钢压型底板安装实在钢结构网架檩条上,尤其实在异形球体屋面的檩条上悬空安装,难度与风险是特别大的,做好安全性防护是最重要的先决条件。
解决方案:在彩钢压型底板安装过程中檩条坡度平缓处采用木跳板铺在檩条上部作业,在坡度较大处采用类似墙板的安装方法,用挂梯作业。
3、铝镁锰屋面板的伸缩和安装
铝镁锰屋面板因季节变化而产生涨、缩变形和屋面板安装过程中的吊运的过程是本项目屋面板设计和安装的重点。
解决方案:
1、在同一径向方向,将铝镁锰屋面板设计成多块区域施工以解决同一径向钢结构曲率不同的问题;

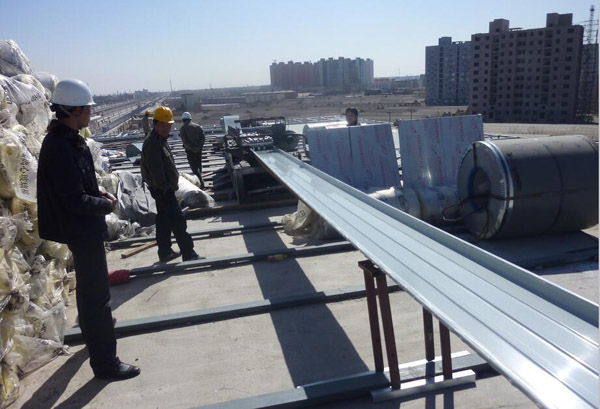

2、因屋面面积较大且不同轴线区坡度变化较大,面板不可能在某个区域集中存放,故采把铝镁锰成型机运至施工现场用压型铝镁锰屋面板,在分区域用吊机或卷扬机、人工拉动等办法将屋面板垂直运输到屋面,在屋面用人工搬运到位,在地面多分区域以减少屋面水平搬运距离。
下一条新闻:铝镁锰板3004与3003区别,铝镁锰屋面板使用哪个牌号好?
上一条新闻:铝镁锰咬口钳,如何挑选直立锁边铝镁锰咬口钳?
